Σε έγκριση χορήγησης 2ης παράτασης προθεσμίας εκτέλεσης του έργου Δέλτα Καρδιτσας - Παλαμά προχώρησε η Οικονομική Επιτροπή της Περιφέρειας Θεσσαλίας στη συνεδρίαση της 26ης Απριλίου μετά από αίτημα της εταιρείας TEDRA.
Η παράταση είναι για διάστημα 61 ημερών και συγκεκριμένα έως 31 Μαΐου 2022.
Σύμφωνα με όσα αναφέρθηκαν στην εισήγηση η ολοκλήρωση των εργασιών εντός της συμβατικής προθεσμίας δεν ήταν δυνατή λόγω:

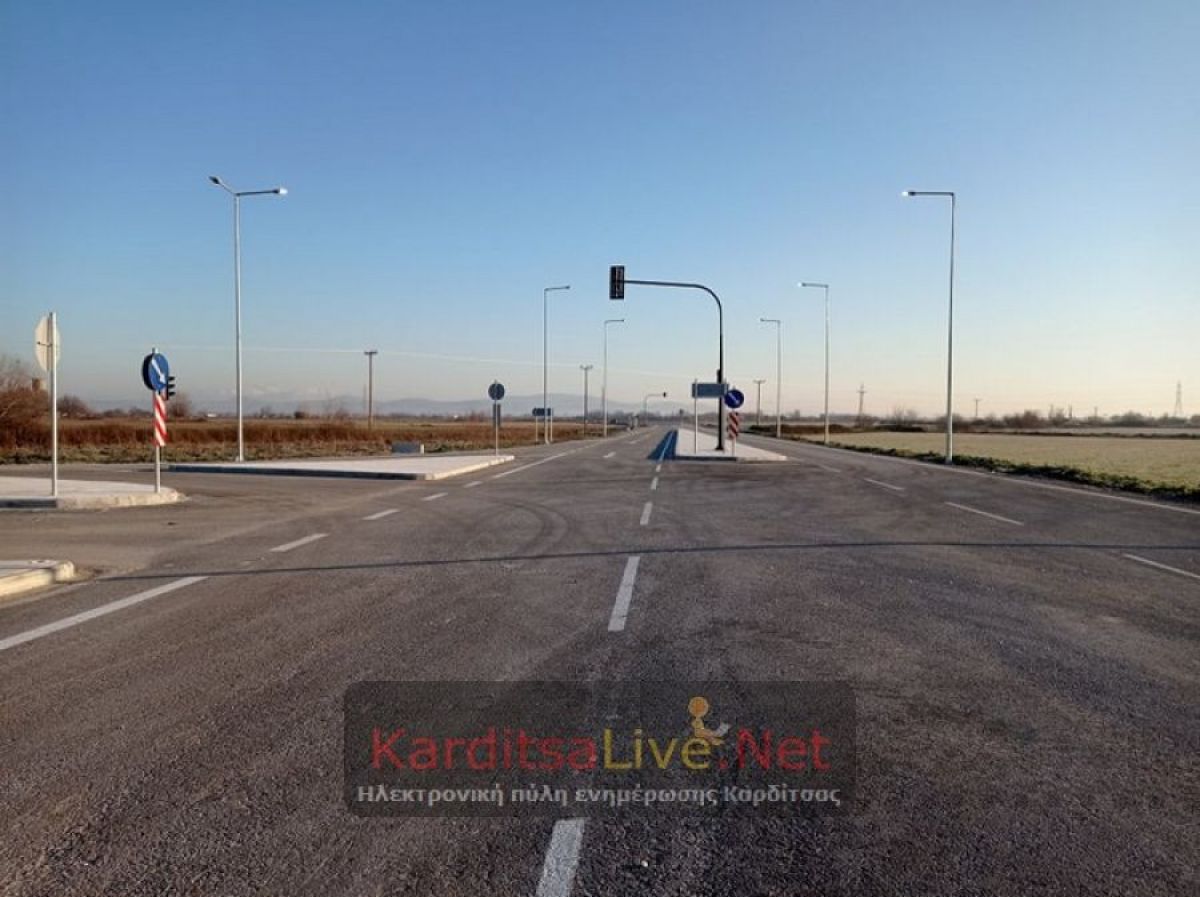

Των δυσμενών καιρικών συνθηκών που επικράτησαν στην ευρύτερη περιοχή του έργου κατά το πρώτο τρίμηνο του 2022, που είχαν ως αποτέλεσμα τη μη ολοκλήρωση του υποέργου 3 «ΔΙΚΤΥΑ ΗΛΕΚΤΡΟΦΩΤΣΜΟΥ», το οποίο επηρεάζει και την εξέλιξη των εργασιών στον κυκλικό κόμβο του Παλαμά.
